НОВОЕ В БЛОГАХ
  • В ПОДАРОК любое средство из каталога на сумму 300р.!
    компания Batel - 21 фев.
  • Наш весенний марафон от Batel
    компания Batel - 21 фев.
  • Расцветаем к весне? ;-)
    Жанна Викторовна - 20 фев.
  • Скоро самый долгожданный праздник для
    компания Batel - 19 фев.
  • Урааа! ПОДАРКИИИ!! Закажите
    компания Batel - 17 фев.
  • В лабиринтах восприятия Часть 2
    Шkoda - 16 фев.
  • Биостикер (82012-1) женский гинекологический
    компания Batel - 16 фев.
  • Неделя сметчика
    sibcentr - 15 фев.
  • Вернёт ли Денщиков доверие к Зимину?
    Анатолич - 15 фев.
  • Удар в пах ЕР
    Анатолич - 13 фев.

На СШГЭС завершилась сборка основных узлов гидроагрегата №5

На СШГЭС завершилась сборка основных узлов гидроагрегата №5
На СШГЭС завершилась сборка основных узлов гидроагрегата №5

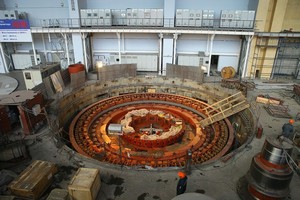

В кратер гидроагрегата №5 Саяно-Шушенской ГЭС установлен самый массивный его узел - ротор генератора весом 900 тонн. Таким образом, на гидроагрегате началась завершающая стадия монтажа. Ранее на штатные места установлены рабочее колесо с валом, крышка турбины, подпятник, закончена сборка статора генератора и направляющего аппарата турбины.

Напомним, что гидроагрегат №5, являясь одним из четырех наименее пострадавших во время аварии 2009 года, уже через шесть месяцев по завершении восстановительного ремонта был введен в эксплуатацию. После того как гидроагрегат отработал свой межремонтный период, его вывели на реконструкцию для полной замены основных узлов и вспомогательного оборудования. В соответствии с планом-графиком восстановления СШГЭС полностью обновленный агрегат №5 вновь вернется в строй в декабре 2013 года.

Продолжаются работы и на других агрегатах станции. В частности, в кратере гидроагрегата №4 идет монтаж систем охлаждения обмотки статора и торможения агрегата, продолжается обследование закладных частей гидротурбинного оборудования. В кратере третьего агрегата ведется демонтаж оборудования и узлов. Эти агрегаты после реконструкции будут введены в эксплуатацию в 2014 году. Кроме этого, на трансформаторной площадке энергоблока Т-2, через который осуществляется выдача мощности агрегатов №3 и 4 в сеть, начались работы по замене трансформаторов. Здесь сейчас идет демонтаж оборудования, а в дальнейшем планируется ремонт покрытия площадки - слоя и фундаментов, на которых будут установлены новые трансформаторы.

После пуска гидроагрегата №10 в апреле 2013 года начался заключительный этап восстановления Саяно-Шушенской ГЭС. В рамках этого этапа в июле 2013 года введен в эксплуатацию гидроагрегат №6, а к концу 2014 года в работу вернутся еще четыре гидроагрегата (№ 2, 3, 4, 5). В результате Саяно-Шушенская ГЭС будет полностью оснащена абсолютно новым и современным оборудованием, обладающим улучшенными рабочими характеристиками и соответствующим всем требованиям надежности и безопасности. Срок службы новых агрегатов увеличен до 40 лет, при этом максимальный КПД гидротурбины составляет 96,6%. Улучшены ее энергетические характеристики. Также турбины оснащены более эффективной системой технологических защит, действующих на автоматический останов агрегата.
Рейтинг:
Голосов: 1
Вы не можете голосовать
Комментарии

Нет комментариев

  Пн Вт Ср Чт Пт Сб Вc
»

»
»
»
»




ПОГОДА
Среда, 22 февраля
Облачно
небольшие осадки
Температура н/д: -3  ⁄  3
Давление н/д: 739  ⁄  742
Осадки: 1 мм.
Вероятн. осадков: 81%
Ветер: Ю-З 3 м/c
ЛУЧШИЕ АВТОРЫ
наверх
